市交通委介紹,近日,隨著最后一跨鋼結構精確入位,安遠路跨蘇州河橋新建工程實現橋梁結構貫通,標志著安遠路橋項目進入全面沖刺階段。
安遠路跨蘇州河橋新建工程,橫跨靜安、普陀兩區,西起西蘇州路向東跨越蘇州河,沿光復路落地,采用3跨鋼桁架連續梁結構和輔助雙塔拉索,實現一跨過河。主梁采取工廠預制、兩岸分段拼裝。橋身坡度平緩,高差過渡自然,方便步行、非機動車及無障礙設施等不同方式跨越蘇州河 。
一跨過河,水中不設墩!

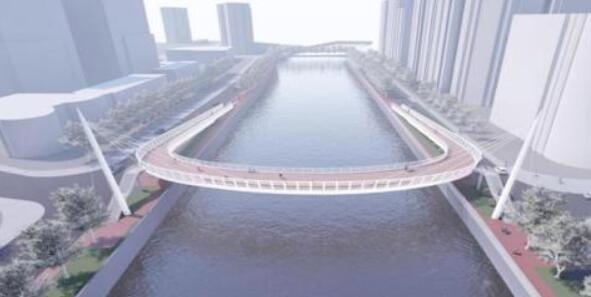

完美呈現“C”形跨越
安遠路橋梁景觀設計方案是從向公眾征集的眾多優秀方案中精選而出,其橋體形成一個很有特色的C形形態,漂浮于蘇州河上空,設計突出了人文休閑的蘇州河文化,呈現了兩岸城區的風貌形象,形成了兩岸協調發展的重要紐帶。
安遠路橋預計今年四季度建成通車,建成后它將成為一座滿足市民通行及非機動車推行過河需求的“慢行橋”。利用精巧設計,打造銜接蘇州河兩岸步行空間的同時,還將為市民提供公共休憩空間。
蘇州河上“搭積木”,實現毫米級安裝
全橋劃分為18個運輸節段,其中12個運輸分段需在現場進行二次拼裝,組拼為6個吊裝分段,組拼后全橋共計12個吊裝節段。最大運輸分段重量為80噸,最大吊裝分段重量為125噸,現場采用了150噸浮吊進行吊裝。
由于工程鋼結構總量約1100噸,且為異形桁架,結構復雜,安裝精度要求高。為保證精度誤差不超過7毫米,施工單位精細組織和策劃,制定鋼結構吊裝專項方案,并組織專家進行評審,確保建設的順利實施。
控噪音、治揚塵、疏交通
多措并舉“護航”工程建設
由于該工程地處市中心繁華地段,橫跨靜安、普陀兩區,對施工現場噪音控制和揚塵要求極高。施工期間,為最大化降低施工噪音、揚塵對周邊居民的影響,施工單位嚴格控制樁基施工的時間段,盡量減少夜間施工,并嚴格落實控噪音、治揚塵、疏交通等各項措施。
作為上海“一江一河”的重點項目,這座人行“趣橋”對蘇州河中心城段濱水貫通、“一江一河”慢行空間網絡化目標實現具有重要作用。
